市政二建实务模拟题

想报考2021年二级建造师考试市政公用工程专业的考生们,跟着中国教育在线小编来做些市政公用工程实务模拟题,相信对大家备考有帮助!

2021年二级建造师考试预报名正在火热进行中》》

【案例】

背景

某市政项目进行工程招标,投标人范围限定为本省大型国有企业。甲公司为外省企业,为了中标,联合当地一家施工企业以一个投标法人的身份进行投标,并联合成立了投标文件编制小组。在投标过程中,编写组依据已有资料、相关规定进行了投标文件的编写。其中,投标文件部分内容针对变更价款问题做了相关的规定。

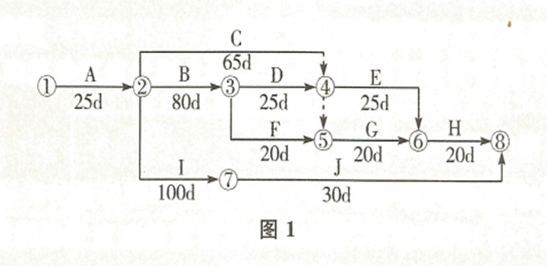

针对该某市政项目,相关部门编写组依据以往相似工程施工经验绘制了网络计划图,具体计划如图1所示。

问题:

1.建设单位对投标单位的限定是否合法?说明理由。

2.甲公司与当地企业所构成的组织是否属于联合体?简述联合体在投标时应遵循的相关原则有哪些?

3.试判断背景中网络计划图中的关键线路,并计算工期。

4.在投标文件编制过程中,关于变更价款的编制,编写组可能涉及的确定原则有哪些?

【参考答案】

1.不合法。理由:根据《中华人民共和国招标投标法》第六条规定,依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违反限制或者排斥本地区、本系统以外的法人或者其他组织参加投标,不得以任何方式非法干涉招标投标活动。

2.属于联合体。应遵循的相关原则有:联合体各方均应当具备承担招标项目的相应能力;国家有关规定或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议连同投标文件一并提交招标人。联合体申标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。

3.关键线路是A→B→D→E→H(或①→②→③→④→⑥→⑧)。工期=25+80+25+20+20=175(d)。

4.变更价款确定原则:(1)合同中有适用于变更工程的价格(单价),按已有价格计价。(2)合同中只有类似变更工程的价格,可参照类似价格变更合同价款。(3)合同中既无适用价格又无类似价格,由承包方提出适当的变更价格,计量工程师批准执行。这一批准的变更,应与承包方协商一致,否则将按合同纠纷处理。

【解析】

本案例第1问考查《中华人民共和国招标投标法》中投标法人(组织单位)的相关规定。

本案例第2问考查联合体投标。根据《中华人民共和国招标投标法》第三十一条规定,两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。另外,联合体各方均应当具备承担招标项目的相应能力;国家有关规定或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议逢同投标文件一并提交招标人。联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。

本案例第3问考查网络图关键线路和工期的计算。各条线路中总持续时间最长的线路为关键线路,其总持续时间即为工期。由背景中的网络计划图可知:关键线路是A→B→D→E→H(或①→②→③→④→⑥→⑧)。工期=25+80+25+25+20=175(d)。

本案例第4问考查变更价款确定原则。

【案例】

背景

某公司承包了一条跨城市隧道,隧道长度为800m,跨度为15m,该隧道所处地段地质条件复杂。设计采用浅埋暗挖法进行施工,其中支护结构由总包单位分包给一家专业施工单位。其隧道开挖方式如图2所示。

施工准备阶段,在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来确定速凝剂的最佳掺量。

施工阶段项目部根据工程的特点对施工现场采取了一系列职业病防治措施,安设了通风换气装置和照明设施。

工程预验收阶段总包单位与专业分包单位分别向城建档案馆提交了施工验收资料,专业分包单位的资料直接由专业监理工程师签字。

问题:

1.根据背景介绍,该隧道开挖方法的名称是什么?请指出其土方开挖顺序(列出序号即可)。

2.在确定速凝剂最佳掺量的同时,我们还应关注所选用材料的哪些事项?

3.现场职业病防治措施还应增加哪些内容?

4.城建档案馆预验收是否可以接收总包、分包单位提交的材料?总承包工程项目施工资料汇集、整理的原则是什么?

【参考答案】

1.隧道开挖方法的名称:环形开挖预留核心土法。土方开挖顺序是:b→c→d→a→e(或b→d→c→a→e)。

2.喷射混凝土的初凝时间和终凝时间。

3.现场职业病预防措施还应增加除尘设备和消毒设施。

4.不可以。总承包项目,由总包单位负责汇集,并整理有关施工资料。分包单位应主动向总包单位移交有关施工资料。

【解析】

本案例第1问考查环形开挖预留核心土法。环形开挖预留核心土法适用于一般土质或易坍塌的软弱围岩、断面较大的隧道施工。一般情况下,将断面分成环形拱部、上部核心土、下部台阶等三部分。根据断面的大小,环形拱部可分成几块交替开挖。其开挖方式和选择条件如下图所示

本案例第2问考查暗挖隧道内支护加固技术使用材料的要求。喷射混凝土应采用早强混凝土,其强度必须符合设计要求。严禁选用碱活性集料。可根据工程需要掺用外加剂,速凝剂应根据水泥品种、水胶比等,通过不同掺量的混凝土试验选择最佳掺量,使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝不应大于10min。

本案例第3问考查预防职业病的主要措施。施工现场预防职业病的主要措施包括:(1)为保持空气清洁或使温度符合职业卫生要求而安设的通风换气装置和采光、照明设施。(2)为消除粉尘危害和有毒物质而设置的除尘设备和消毒设施。

本案例第4问考查施工资料管理。(1)施工资料应由施工单位编制,按相关规范规定进行编制和保存;其中部分资料应移交建设单位、城建档案馆分别保存。(2)总承包工程项目,由总承包单位负责汇集,并整理所有有关施工资料;分包单位应主动向总承包单位移交有关施工资料。
