11.关于标线施工技术要求的说法,错误的是( )。
A.标线工程正式开工前,应进行标线车自动行驶试验
B.在正式划标线前,应保证路面表面清洁干燥
C.应根据设计图纸行放样
D.通过划线机的行驶速度控制好标线厚度
【答案】A
12.公路工积施工项目经理部是代表施工企业履行工程承包合同的主体,是最终产品质量责任的承担者,要代表企业对( )全面负责。
A.监理单位
B.业主
C.质量监督机构
D.交通运输主管部门
【答案】B
13.公路工程施工项目经理部的组织结构模式一般有四种,即直线式、职能式、矩阵式和( )。
A.直线职能式
B.顶层设计式
C.代建制度
D.联合组建式
【答案】A
14.超过一定规模的危险性较大的分部分项工程专项方案应当由( )组织召开专家论证会。
A.业主
B.设计单位
C.施工单位
D.监理单位
【答案】C
15.根据《公路工程标准施工招标文件》,除项目专用合同条款另有约定外,以下各项中解释合同文件优先的是( )。
A.图纸
B.已标价工程量清单
C.技术规范
D.工程量清单计价规则
【答案】D
16.施工企业编制公路项目施工成本计划的关键是( )。
A.优化施工方案,确定计划工程量
B.计算计划成本总降低额和降低率,确定责任目标成本
C.依据市场生产要素价格信息,确定施工预算成本
D.施工预算成本与责任目标成本比较,确定计划成本偏差
【答案】B
17.贝雷便桥架设常用悬臂推出法,推出时倾覆稳定性系数应不小于( )。
A.1.2
B.1.3
C.1.5
D.2.0
【答案】A
18.稳定土拌和设备按生产能力分为小型、中型、大型和特大型四种,大型稳定土拌和设备的生产能力是( )。
A.200~300t/h
B.200~400t/h
C.400~500t/h
D.400~600t/h
【答案】D
19.根据《公路建设市场管理办法》,收费公路建设项目法人和项目建设管理单位进入公路市场实行( )。
A.审批制度
B.核准制度
C.备案制度
D.注册制度
【答案】C
20.根据《公路竣(交)工验收办法实施细则》,不能作为竣工验收委员会成员的是( )。
A.交通运输主管部门代表
B.质量监督机构代表
C.造价管理机构代表
D.设计单位代表
【答案】D
案例一
背景资料
某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600—K3+050为填方路堤,路段填方需从取土场借方:K1+600—K2+300填方平均高度为1.6m,设计填方数量16200m3;K2+300-K3+050填方平均高度为2.1m,设计填方数量24000m3.

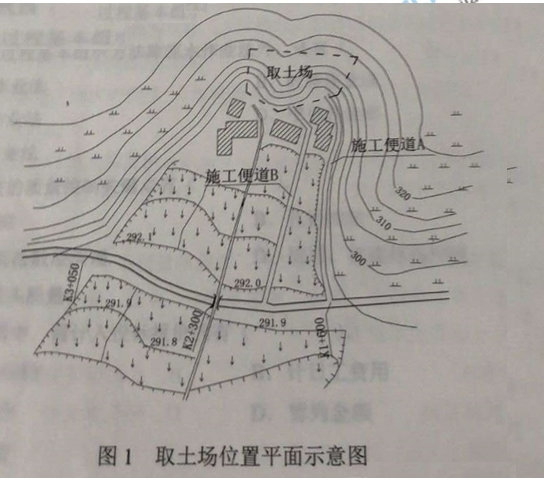

施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下游50cm厚淤泥,设计文件中卫进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,抛石方量14193m3,要求采用粒径较大的未风化石料进行抛填。施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A.B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土产位置平面示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。

问题:
1.计算K1+600—K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后两位)。
2.根据《路基施工技术规范》,K1+600—K3+050路段是否需要进行路堤试验路段施工?说明理由。
3.说明施工单位确定采用施工便道A方案的理由。
4.路堤填筑时,两侧加宽超填30m的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法。
5.计算K1+600—K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程类清单计量规则,计算该路段业主需计量支付的路堤填土方量。(单位:m3,计算结果保留到整数)
【参考答案】
1、K1+600~ K2+300段平均运距为:700/2+1420=1770m
K2+300~K3+050段平均运距为:750/2+700+1420=2495m
K1+600~K3+050路段设计填方量的平均运距:(16200×1770+24000×2495)/(16200+24000)=2202.84m
2、需要进行路堤试验施工。
理由:本工程为二级公路路基工程,路基填筑路段原地面下有50cm厚淤泥,为特殊地段路基。
3、因为施工便道A线路高差小而施工便道B线路高差大,施工便道A便于车辆运输行驶。施工便道A不穿越村庄而施工便道B穿越村庄。若采用施工便道B则需要临时征用土地,成本较大。
4、(1)两侧加宽超填是为了保证路基宽度范围内压实度合格,预防工后沉降。
(2)对抛石挤淤的材料还要求:未风化石料中0.3m粒径以下的石料含量不宜大于20%。
(3)还可以采用的方法有:换填垫层和稳定剂处理。
5、加宽超填土方量=700x1.6x0.3 x 2+750x2.1x0.3 x 2=1617m3
业主需计量支付的路堤填土方量:16200+24000=40200m
