2020年监理工程师考试《建设工程质量、投资、进度控制》全真模拟试卷(二)——多项选择题2

报名入口来源:中国教育在线 2020-08-05

多选题

2020年监理工程师考试《建设工程质量、投资、进度控制》全真模拟试卷(二)——多项选择题2

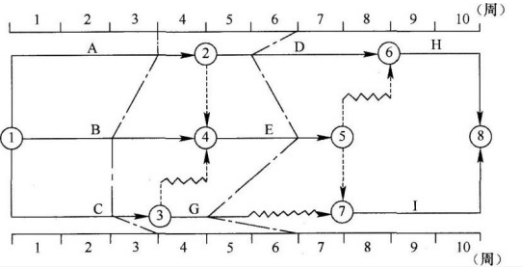

1、某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。


A 、 工作A和工作D在第4周至第6周内实际进度正常

B 、 工作B和工作E在第4周至第6周内实际进度正常

C 、 第3周末检查时预计工期拖后1周

D 、 第6周末检查时工作G实际进度拖后1周

E 、 第6周末检查时预计工期拖后1周

2、设备及工器具购置费由( )组成。

A 、 设备原价

B 、 办公和生活家居购置费

C 、 工器具原价

D 、 专用设备费

E 、 运杂费

3、在组织流水施工时,确定流水节拍应考虑的因素有( )。

A 、 所采用的施工方法和施工机械

B 、 相邻两个施工过程相继开始施工的最小间隔时间

C 、 施工段数目

D 、 在工作面允许的前提下投入的工人数和机械台班数量

E 、 采用的工作班次

4、质量手册是监理单位内部质量管理的纲领性文件和行动准则,应阐明监理单位的( ),并描述其质量管理体系的文件。

A 、 质量保证

B 、 质量计划

C 、 质量方针

D 、 质量评审

E 、 质量目标

5、按照FIDIC《施工合同条件》的规定,承包商只可以索赔费用和利润的情况有( )。

A 、 发包人终止合同

B 、 发包人接受或使用部分工程

C 、 工作测出的数量超过工程量表的10%

D 、 工程变更

E 、 法规改变

监理工程师考试报名有疑问、当地政策不了解,点击立即报考咨询》》

点击查看答案1、答案: C,E 解析:本题考核的是前锋线比较法进行实际进度与计划进度的比较。第3周末检查时,工作A进度正 常;工作B拖后1周,其总时差为0,预计影响工期1周;工作C拖后1周,其总时差为1周,不影响工 期。第6周末检查时,工作G拖后2周,其总时差为2周,不影响工期;工作D拖后1周,其总时差为 0,预计影响工期1周;工作E实际进度正常。第4周至第6周内,工作A实际进度正常,工作B实际进 度拖后,工作D实际进度拖后,工作E实际进度正常。 2、答案: A,C,E 解析:本题考核的是设备及工器具购置费的构成。设备及工器具购置费由设备原价、工器具原价和 运杂费(包括设备成套公司服务费)组成。 3、答案: A,D,E 解析:本题考核的是确定流水节拍应考虑的因素。同一施工过程的流水节拍,主要由所采用的施工 方法、施工机械以及在工作面允许的前提下投入施工的工人数、机械台数和采用的工作班次等因素 确定。 4、答案: C,E 解析:本题考核的是质量管理体系文件的构成。质量手册是监理单位内部质量管理的纲领性文件和 行动准则,应阐明监理单位的质量方针和质量目标,并描述其质量管理体系的文件,它对质量管理 体系作出了系统、具体而又纲领性的阐述。 5、答案: A,B 解析:本题考核的是FIDIC《施工合同条件》中承包人可引用的索赔条款。选项C、D可以索赔工 期、费用和利润。选项E只可以索赔工期和费用,不能索赔利润。
你可能感兴趣的试题
中国教育在线监理工程师考试频道为广大考生提供2021年监理工程师考试《目标控制》模拟题21等信息
中国教育在线监理工程师考试频道为广大考生提供2021年监理工程师考试《目标控制》模拟题20等信息
中国教育在线监理工程师考试频道为广大考生提供2021年监理工程师考试《目标控制》模拟题19等信息
中国教育在线监理工程师考试频道为广大考生提供2021年监理工程师考试《目标控制》模拟题18等信息
中国教育在线监理工程师考试频道为广大考生提供2021年监理工程师考试《目标控制》模拟题17等信息
我的题库在线题库
近期直播
联系方式

预报名

咨询

课程

题库
