1、分部工程质量验收应符合的规定是( )。
A 、 所含分项工程的质量均应验收合格且相应的质量控制资料文件必须完整
B 、 所含检验批的质量验收记录应完整
C 、 主控项目的质量经抽样检验均应合格
D 、 有关安全、节能、环境保护和主要使用功能的检验资料应完整
2、某工程网络计划中,C工作的总时差为8d,自由时差为5d,在检查实际进度时,发现该工作的持续时间延长了6d,则说明C工作的实际进度将使其紧后工作的最早开始时间推迟( )。
A 、 6d,同时使总工期延长6d
B 、 1d,同时使总工期延长1d
C 、 6d,同时使总工期延长1d
D 、 1d,但不影响总工期
3、下列投资方案经济评价指标中,属于动态评价指标的是( )。
A 、 总投资收益率
B 、 内部收益率
C 、 资产负债率
D 、 资本金净利润率

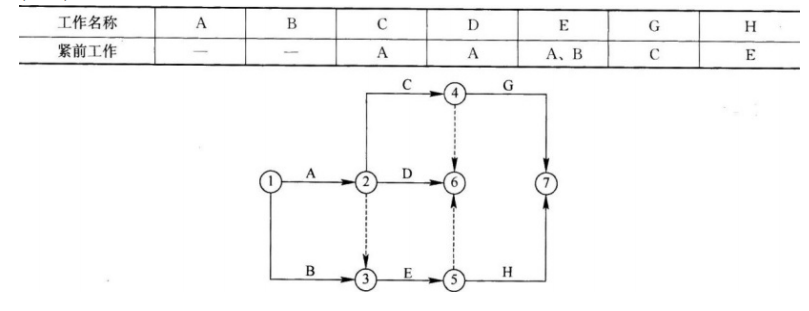

4、根据下表给定的逻辑关系绘制某分部工程双代号网络计划如下图所示,其作图错误的是( )。
A 、 节点编号不对
B 、 逻辑关系不对
C 、 有多个起点节点
D 、 有多个终点节点
5、在建设工程施工方案一定的前提下,工程费用会因工期的不同而不同。随着工期的缩短,工程费用的变化趋势是( )。
A 、 直接费增加,间接费减少
B 、 直接费和间接费均增加
C 、 直接费减少,间接费增加
D 、 直接费和间接费均减少
点击查看答案1、答案: A 解析:本题考核的是分部工程验收合格规定。分部工程质量验收合格应符合下列规定:(1)所含分项 工程的质量均应验收合格;(2)质量控制资料应完整;(3)有关安全、节能、环境保护和主要使用功能 的抽样检验结果应符合相应规定;(4)观感质量应符合要求。
2、答案: D 解析:本题考核的是分析进度偏差对后续工作及总工期的影响。如果工作的进度偏差大于该工作的 总时差,则此进度偏差必将影响其后续工作和总工期;如果工作的进度偏差大于该工作的自由时 差,则此进度偏差将对其后续工作产生影响;工作C的实际进度延长了6d,未超过总时差,所以不影 响工期,超过自由时差1d,将使其紧后工作的最早开始时间推迟1d。
3、答案: B 解析:本题考核的是投资方案经济评价指标体系。选项A、C、D属于静态评价指标。
4、答案: D 解析:本题考核的是双代号网络图的绘制规则。图中存在⑥和⑦两个终点节点。
5、答案: A 解析:本题考核的是工程费用与工期的关系。施工方案不同,直接费也就不同;如果施工方案一 定,工期不同,直接费也不同。直接费会随着工期的缩短而增加。间接费包括企业经营管理的全部 费用,一般会随着工期的缩短而减少。
你可能感兴趣的试题


更多 >相关推荐
- 10-232021年监理工程师考试《目标控制》模拟题31
- 10-232021年监理工程师考试《目标控制》模拟题30
- 10-232021年监理工程师考试《目标控制》模拟题29
- 10-232021年监理工程师考试《目标控制》模拟题28
- 10-232021年监理工程师考试《目标控制》模拟题27
- 10-232021年监理工程师考试《目标控制》模拟题26
- 10-232021年监理工程师考试《案例分析》模拟题25
- 10-232021年监理工程师考试《目标控制》模拟题24
- 10-232021年监理工程师考试《目标控制》模拟题23
- 10-232021年监理工程师考试《目标控制》模拟题22
- 09-282021年监理工程师考试《目标控制》模拟题21
- 09-282021年监理工程师考试《目标控制》模拟题20
我的题库在线题库
