(一)背景资料

某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。

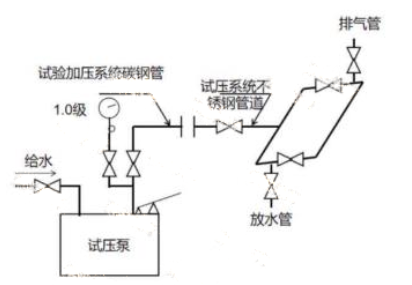

图1管道系统水压试验示意图

材料1

简答题

1、安装公司在施工准备和资源配置计划中哪几项完成的较好?哪几项需要改进?

2、图1中的水压试验有哪些不符合规范规定?写出正确的做法。

3、背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?

4、监理工程师提出整改要求是否正确?说明理由。加固后的风管可按什么文件进行验收?

答案:

1、施工准备包括技术准备、现场准备和资金准备; 资源配置计划包括劳动力配置计划和物资配置计划。 安装公司技术准备、现场准备和劳动力配置计划完成比较好。资金准备和物资配置计划需要改进。

2、(1)试验用压力表的数量仅为1块不符合规范规定;正确做法:压力表的数量不应少于两块。

(2)碳钢管和不锈钢管直接连接会发生电化学腐蚀,不符合规范要求;正确做法:用相应材质的法兰分别与管道焊接后,再用螺栓连接。

(3)泵的入口没有设置异径管;正确做法:泵的入口应设置顶平偏心的异径管。

(4)管道和水泵连接未采用柔性连接。正确做法:管道和泵应采用柔性连接。

3、1)对管道环向对接焊缝采用100%射线检测和100%超声检测;除环向、纵向对接焊缝和螺旋缝焊缝以外的所有焊缝(对组成件连接焊缝)采用100%渗透检测或100%磁粉检测。

2)设让单位对工艺管道系统应做柔性分析。

4、(1)监理工程师提出整改要求正确。

(2)理由:风管板材拼接的接缝应错开,不得有十字形接缝。

3)加固后的风管可按技术处理方案和协商文件的要求予以验收。


2022年一建考试提醒
  • 距离2022年考试还有

    2022年考试时间:11月19日-20日

  • 报名时间7月份开始(各省不同)
  • 准考证打印考前一周(各省不同)
  • 考试时间预计2022年11月中旬
  • 成绩查询预计2023年2月上旬
  • 证书领取次年3月-6月
  • 证书注册合格证书领取后
最近直播
  • 免费【建造机电】七日小成之七-管道安装技术(下)

    张老师05月21日09:18

    500人听课

    直播回看
联系方式
