建造师一级考试真题

报名入口来源:中国教育在线 2020-12-07

建造师一级考试真题

很多考生想了解建造师一级考试真题,小编为大家整理部分如下,想要了解更多建造师一级考试真题,敬请关注中国教育在线网站!

例五

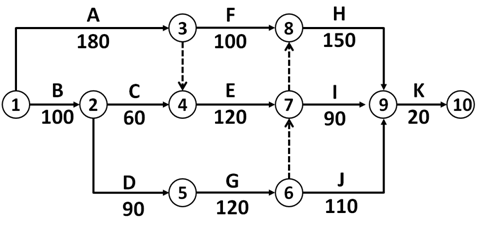

某施工单位承接了某高速公路合同段的施工任务。该合同段起论柱号为K9-060~K14-270。公路沿线经过大量水、水系发,有大量软土地基。 其中在K11-350附近软士厚度为4.5- 8.0m。设计采用粉体搅拌进行处理,水泥掺量为14%,桩径为50cm,桩间距为150cm,呈正三角形布置。 柱顶地基设砂砾垫层。厚度为30cm,另有一座中心桩号为K13+050的大桥。其桥台后填土较高、荷载较大,需按规范要求进行台背回填,项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方法、施工机械配备等,制定了进度计划,并经监理工程师批准。双代号网络计划如图5所示。

2021年一级建造师考试预报名正在火热进行中》》


施工过程中发生了如下事件:

事件一:水泥粉体搅拌桩施工前,施工单位进行成桩试验,确定了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施工单位严格按规范要求进行质量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等。检验发现有部分桩体出现下沉,下沉量在1.2~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉进行了处理。

事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:

①台背填料选用砂石料或二灰土;

②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度;

③锥坡填土与台背填土同时进行;

④采用小型机械进行压实,压实度不小于94%;

⑤台背回填在结构物强度达到设计强度65%以上进行。

事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:

①因设计变更,工作(B)的工程量由50000m增加至60000m;

②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要30天;

③因业主供应的某主要材料检验不合格,导致工作(Ⅰ)开始时间推迟40天,施工单位按合同约定分别就以上3个情形向业主提出工期索赔。

问题:

1.计算网络计划的工期,指出关键线路。

2.事件一中,施工单位在成桩实验中还应确定哪些工艺参数?补无质量检验实测项目。

3.写出事件一中桩体下沉应采取的处理措施。

4.逐条判断事件二中施工单位的技术方案是否正确?若补正确写出正确技术方案。

5.事件三种的每种情形下可索赔工期分别为多少天?总工期索赔为多少天?

2 (16).jpg

2022年一建考试提醒
  • 距离2022年考试还有

    2022年考试时间:11月19日-20日

  • 报名时间7月份开始(各省不同)
  • 准考证打印考前一周(各省不同)
  • 考试时间预计2022年11月中旬
  • 成绩查询预计2023年2月上旬
  • 证书领取次年3月-6月
  • 证书注册合格证书领取后
最近直播
  • 免费【建造机电】七日小成之七-管道安装技术(下)

    张老师05月21日09:18

    500人听课

    直播回看
联系方式
